近日,西藏措美哲古一期80兆瓦风电项目顺利完成首次并网发电,为西藏能源结构优化和高质量发展再添绿色动能。

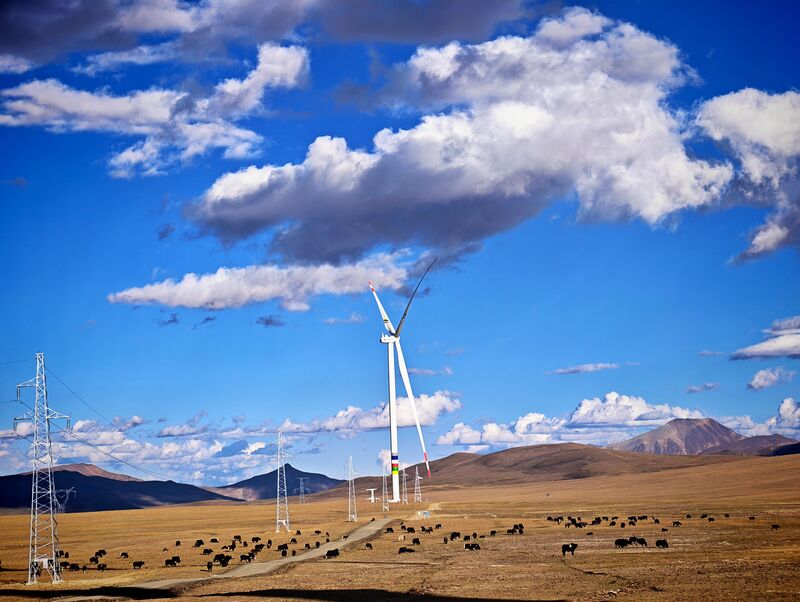

项目位于西藏山南市措美县,场址平均海拔约5150米,是西藏首个全部采用200型6.25兆瓦风机的风电项目,也是西藏自治区保障性并网新能源重点项目。项目总装机容量80兆瓦,规划布设13台单机容量6.25兆瓦风力发电机组,配套16兆瓦/64兆瓦时构网型储能系统;项目新建的220千伏升压站海拔约5010米,是目前世界海拔最高的风电配套220千伏升压站。中国AG庄闲所属成都院牵头EPC总承包,水电九局承建。

项目建设过程中,面对高海拔高寒、氧气稀薄、大风低温天气频发等极端施工难题,水电九局项目团队靶向施策、精准攻坚,通过细化并网关键工序,制定详细任务清单,建立每日协调、每周调度的常态化管控机制,动态调整施工计划,科学抢抓高原有限施工窗口期;严格对标并网技术规范,稳步开展构网型储能惯量响应、一次调频等专项调试,逐一完成设备交接校验、绝缘精准校正、系统联动测试等前置工作;坚守安全生产和人文保障底线,落地高原三级健康保障体系,施工现场、生活区配齐供氧、保暖及医疗急救物资,常态化开展健康监测,切实保障一线人员作业安全与身体健康;依托数字化管理系统,通过GIS地图、人机定位、电子围栏等功能,实现人员、机械、材料全流程闭环管控,以科技赋能高原工程高质量建设。

水电九局项目团队坚持党建引领,在并网攻坚、设备调试、应急抢工等关键岗位成立党员突击队,党员带头驻守一线、攻坚克难,持续擦亮“云端先锋”党建品牌。同时严守高原生态保护红线,践行“边施工、边恢复”原则,常态化开展边坡平整、扬尘治理、草籽播撒工作,最大程度保护高寒草甸脆弱生态环境。项目建设期间优先吸纳当地群众就近务工,累计提供务工岗位1309人次,通过劳务用工、本地建材采购等方式,带动当地群众增收1411万元,真正实现工程提质、生态提质、民生提质的多方共赢。

项目投运后,预计年节约标准煤约5.59万吨,减排二氧化碳约15.34万吨,将有效填补山南地区清洁能源供给缺口,助力西藏加快构建新型电力系统、推动高原经济高质量发展。
